1 этап строительства (Г-образный корпус (подъезды 4, 5, 6), Башни № 1, 2, 3):
- Наладка оборудования в ЦТП, венткамерах, хладоцентре, РТП
- Подключение инженерного оборудования, расположенного на кровлях по электрике и слаботочным сетям
- Отделочные работы мест общего пользования (МОП) в подъезде 4
- Монтаж лифтов в Г-образном корпусе.
- Монтаж железобетонных панелей (облицовка стен стилобатной части внутреннего двора)
- Установка ограждения (стеклянного) на кровлях и стилобате
2 этап строительства (Административное здание)
- Отделочные работы в подземной части здания
- Подключение инженерного оборудования, установленного на крыше по электрике и слаботочным сетям
- Монтаж лифта
3 этап строительства (Г-образный корпус, подъезды 7,8,9):
- окончание устройства радиусных участков вентилируемого фасада из камня
- Монтаж инженерных систем в наземной части (подъезд 7)
- Отделочные работы в МОП (подъезд 7)
- подключение инженерного оборудования на кровле по электрике и слаботочным сетям.
- Установка ограждения (стеклянного) на балконах 8 и 9 подъездов
- Территория — Устройство финишного покрытие в осях Б-Ж/3-15.
- Устройство финишного покрытия под 5-ти маршевой лестницей
- Посадка деревьев и кустарников в осях 18-30/Ж-К
- Устройство ж/б клумб внутреннего двора, устройство холмов в клумбах
- Монтаж ж/б панелей облицовки ограждения котлована из БСС в осях 1/А-Ж
- Монтаж металлической лестницы для подъема на смотровую площадку
- Монтаж лифтового подъемника на детскую площадку
- Облицовка подпорных стен ж/б панелями на детской площадке
- Монтаж уличных светильников

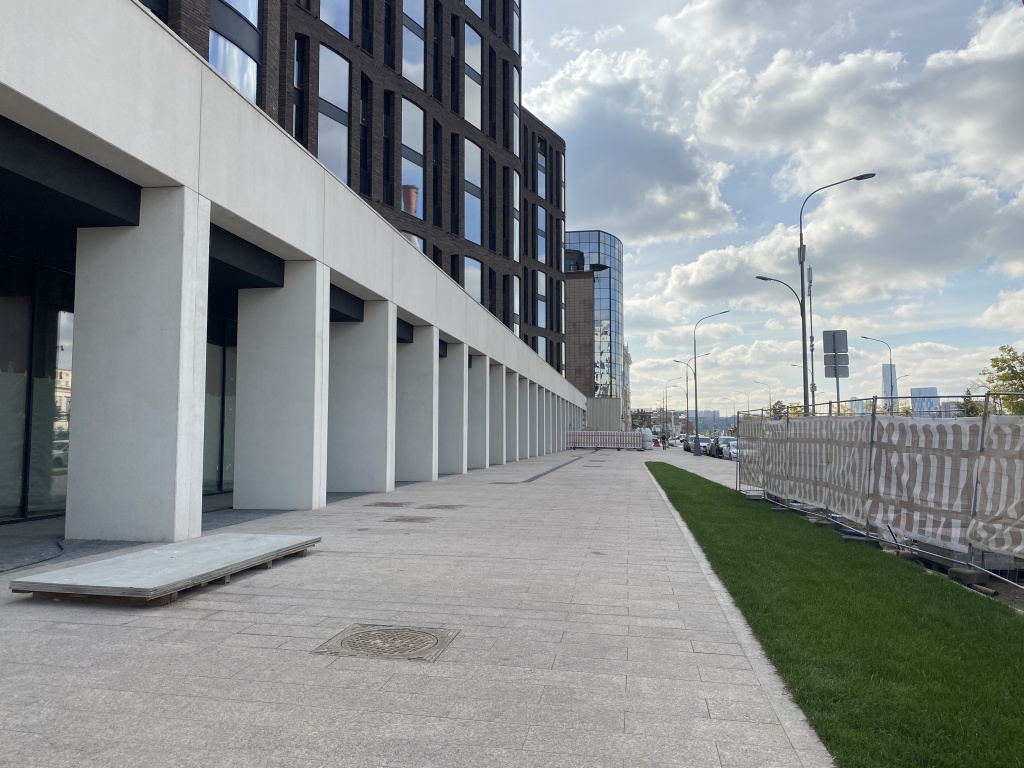

Завершена площадка перед жк

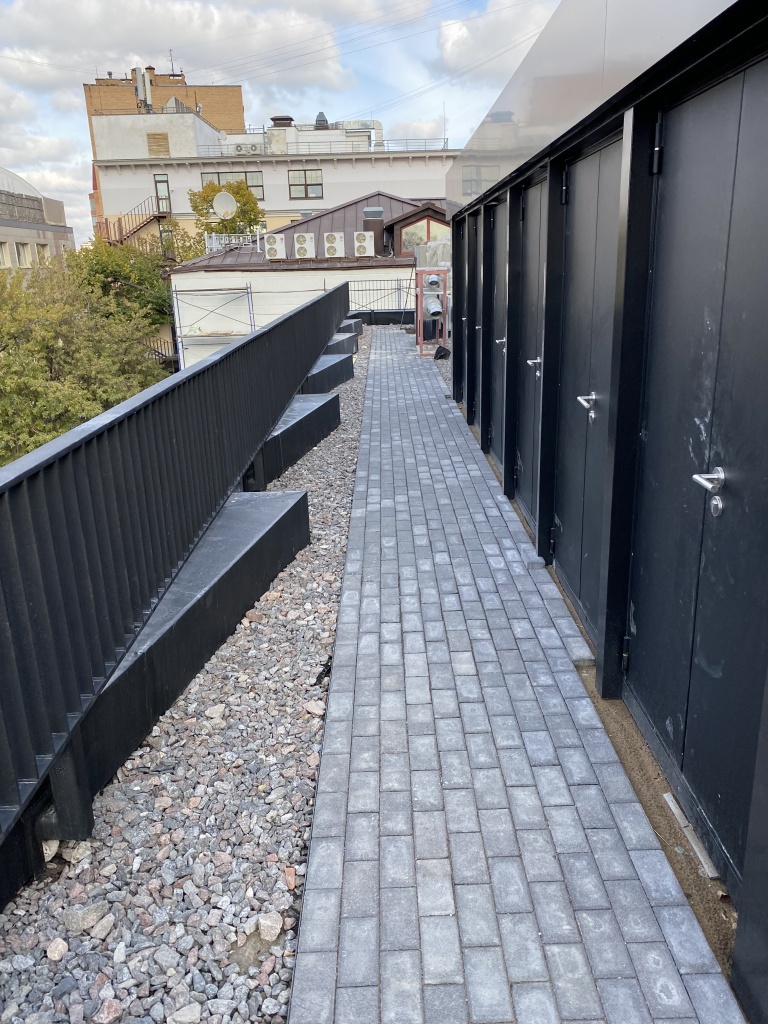

Завершение кровельных работ административного корпуса 1

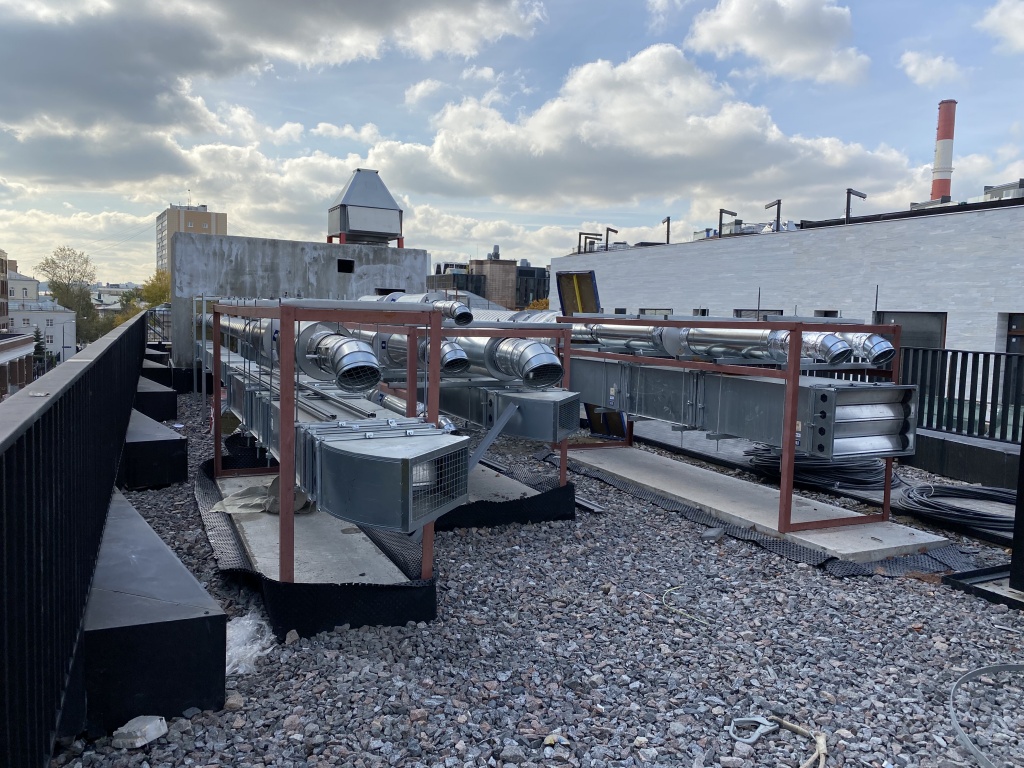

Завершение кровельных работ административного корпуса

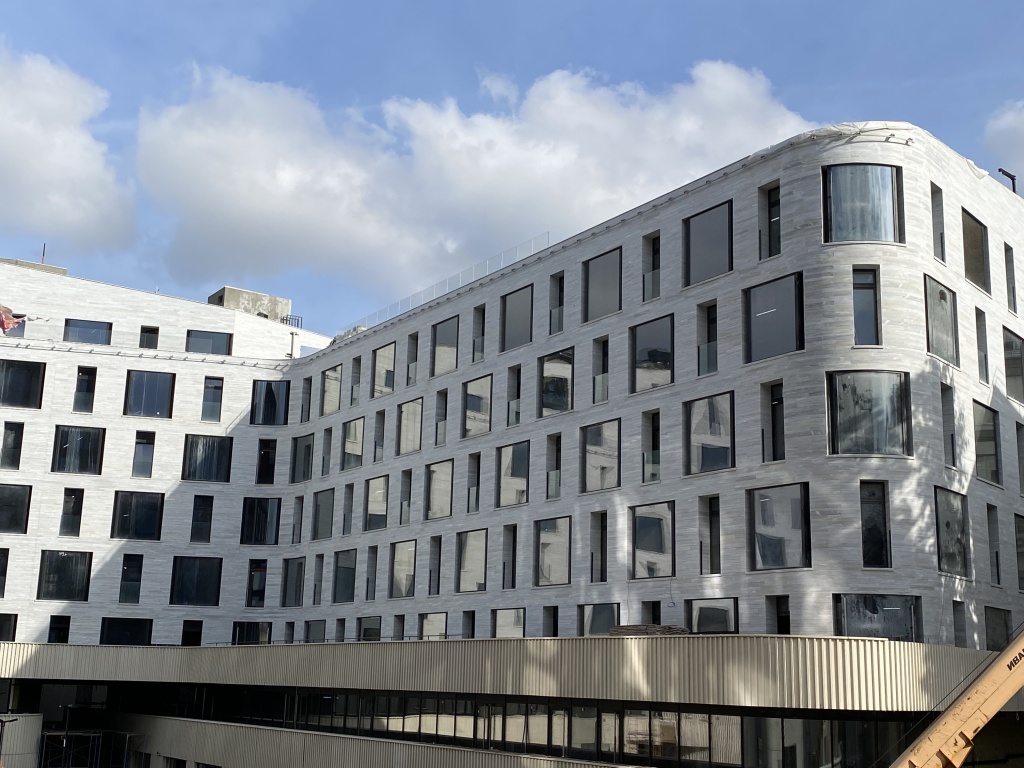

Завершены основные фасадные работы

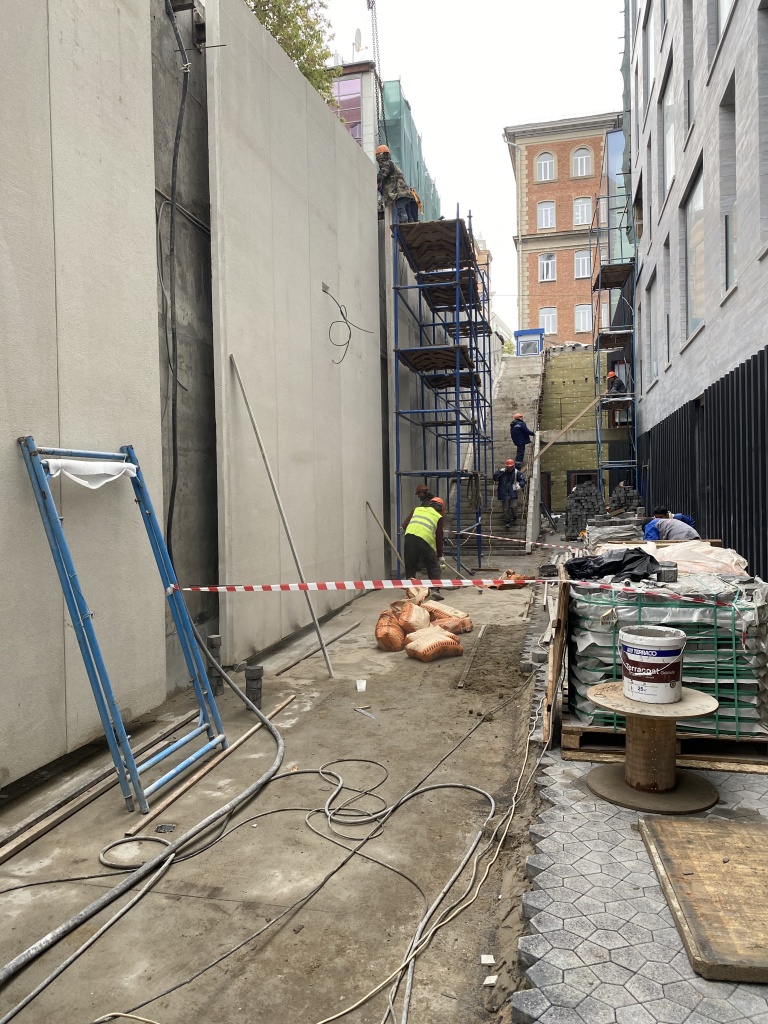

Монтаж брусчатки пятимаршевой лестницы

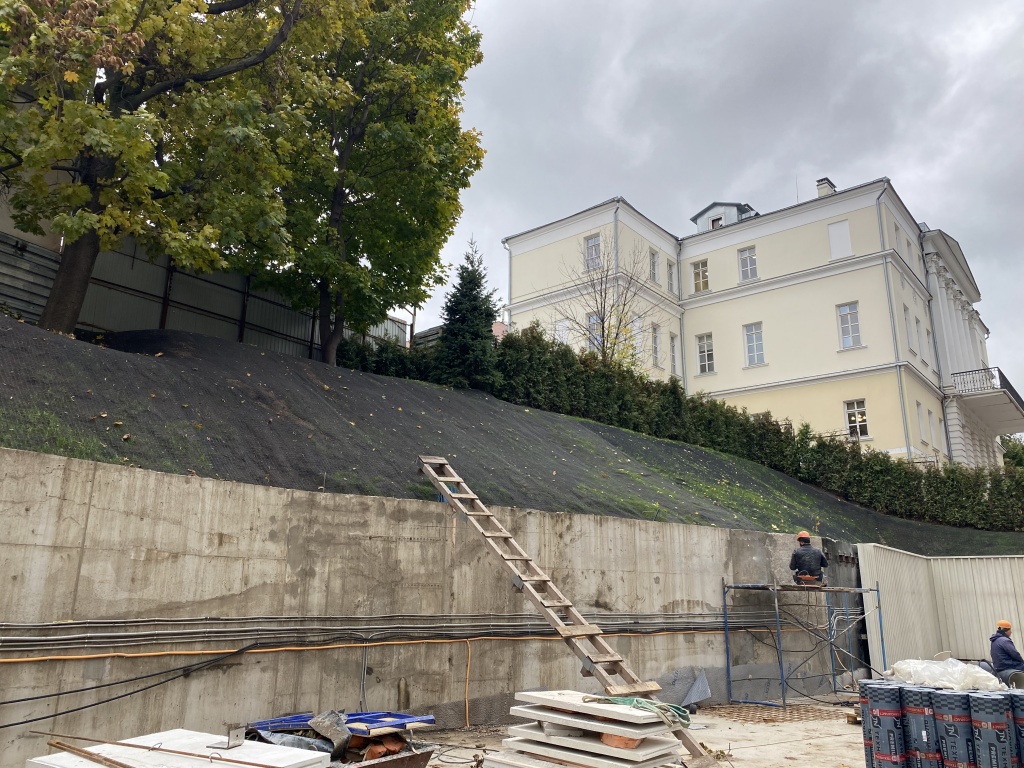

Монтаж декоративных панелей детской площадки

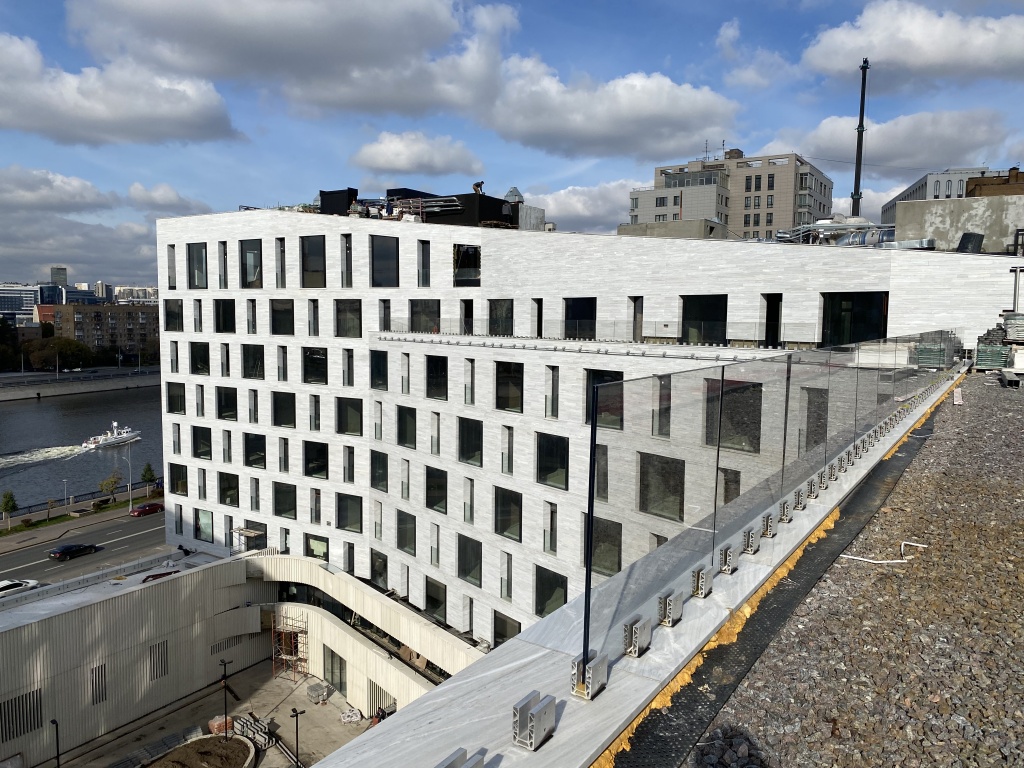

Монтаж стеклянных ограждений кровли 2

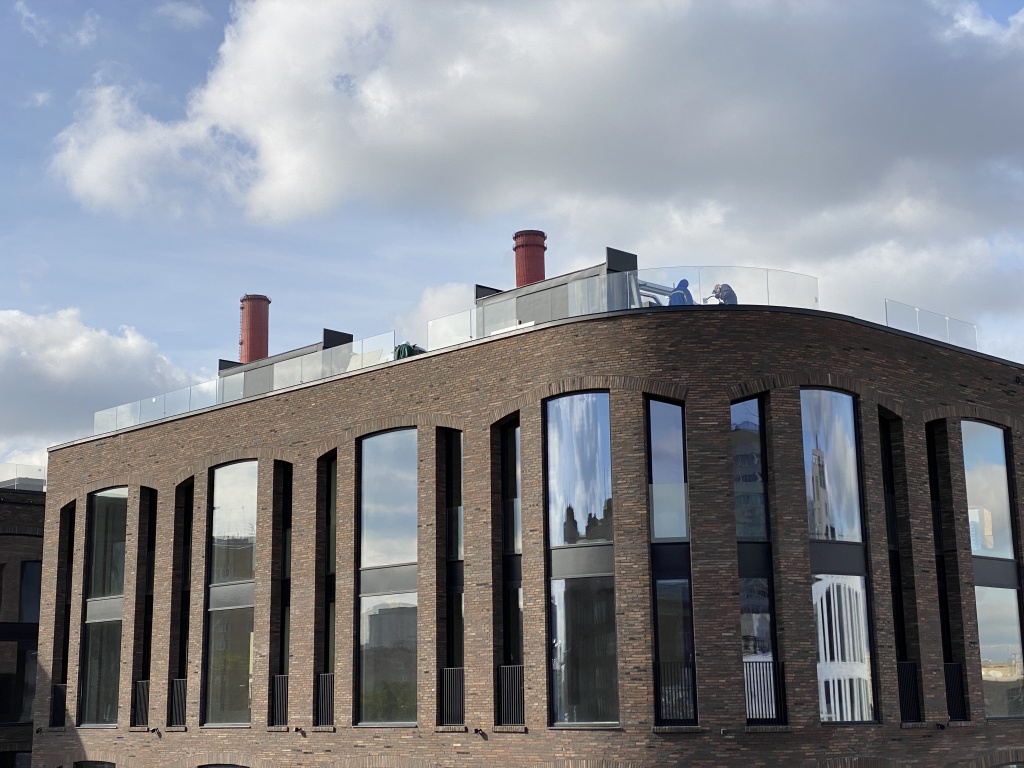

Монтаж стеклянных ограждений кровли 3

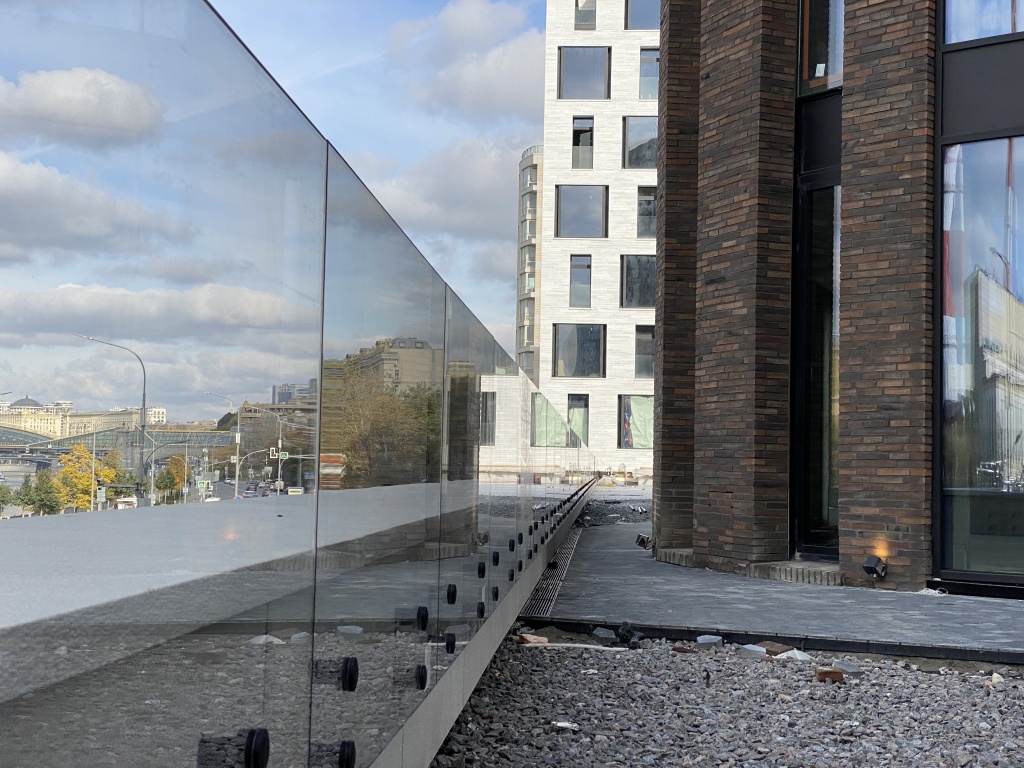

Монтаж стеклянных ограждений стилобатной части

Облагораживание прилегающей территории жк

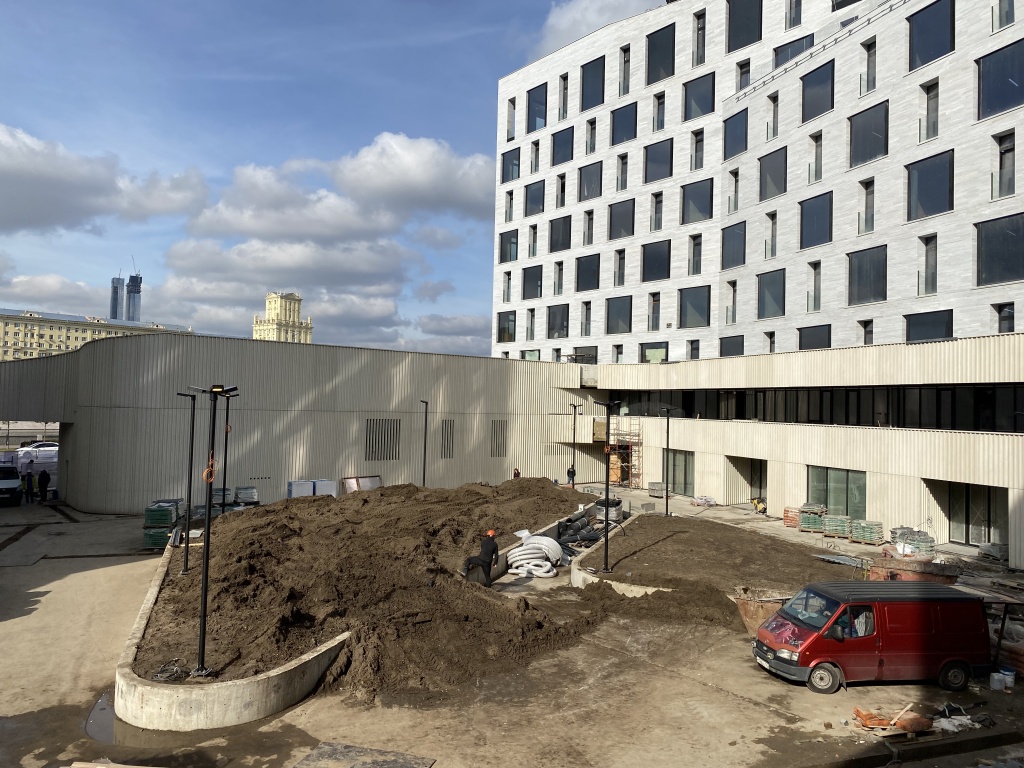

Подготовка больших клумб двора для посадки деревьев

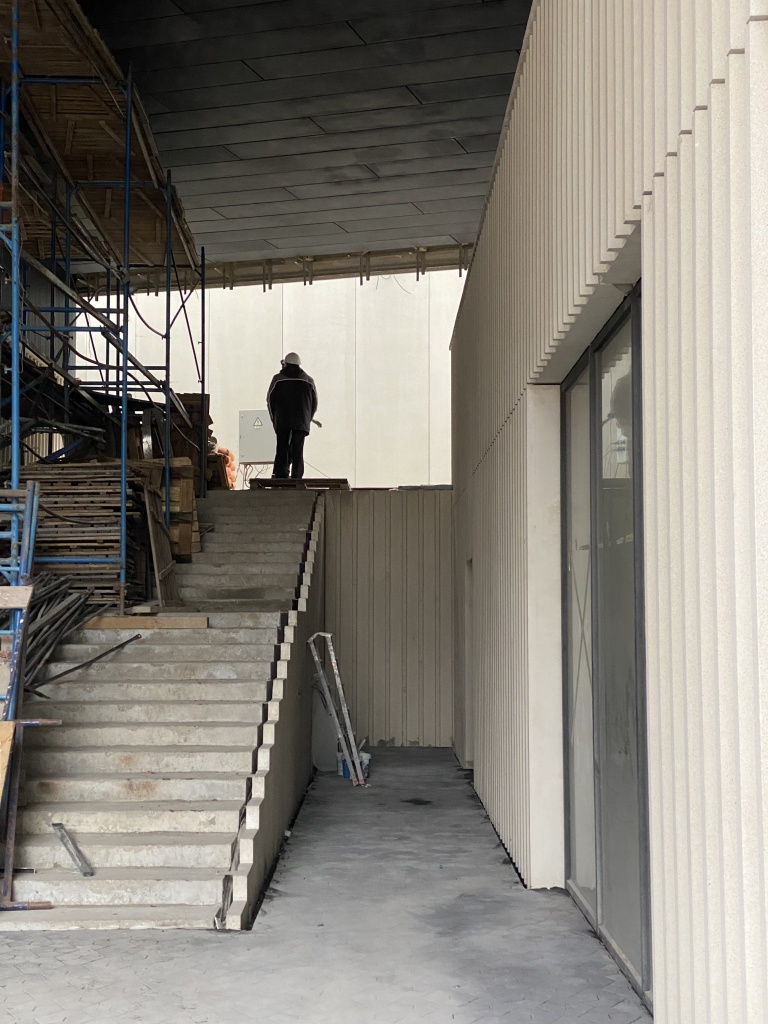

Подготовка лестницы двора для отделки

Покраска козырьков терасс

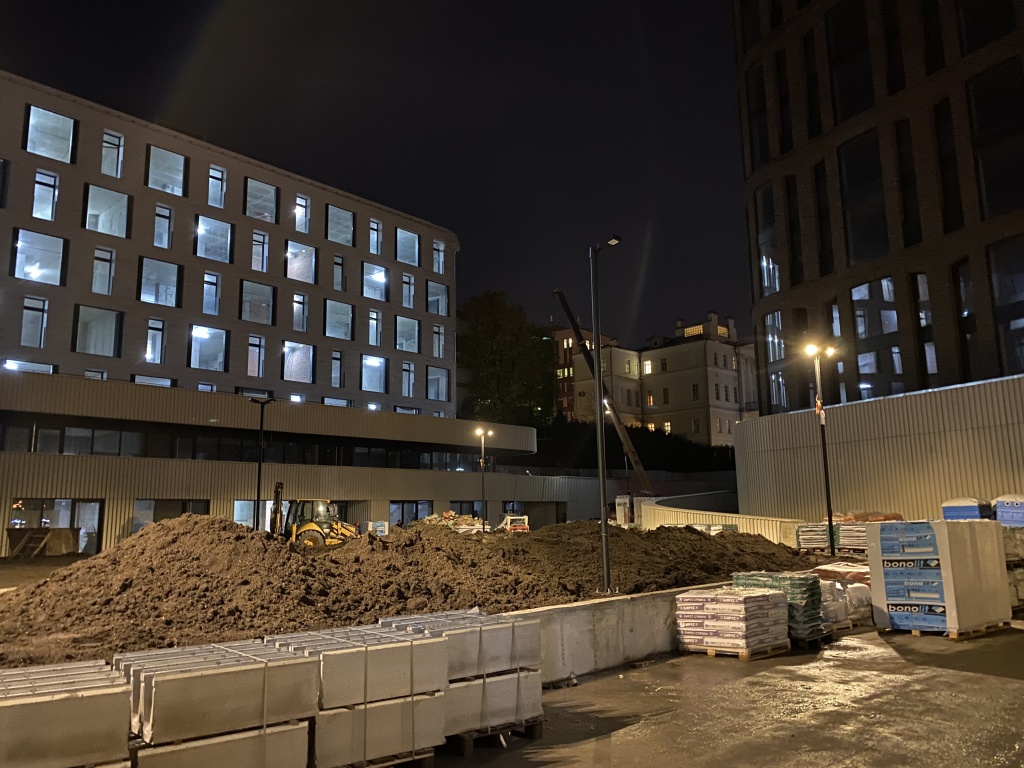

Проверка работы осветительного оборудования двора

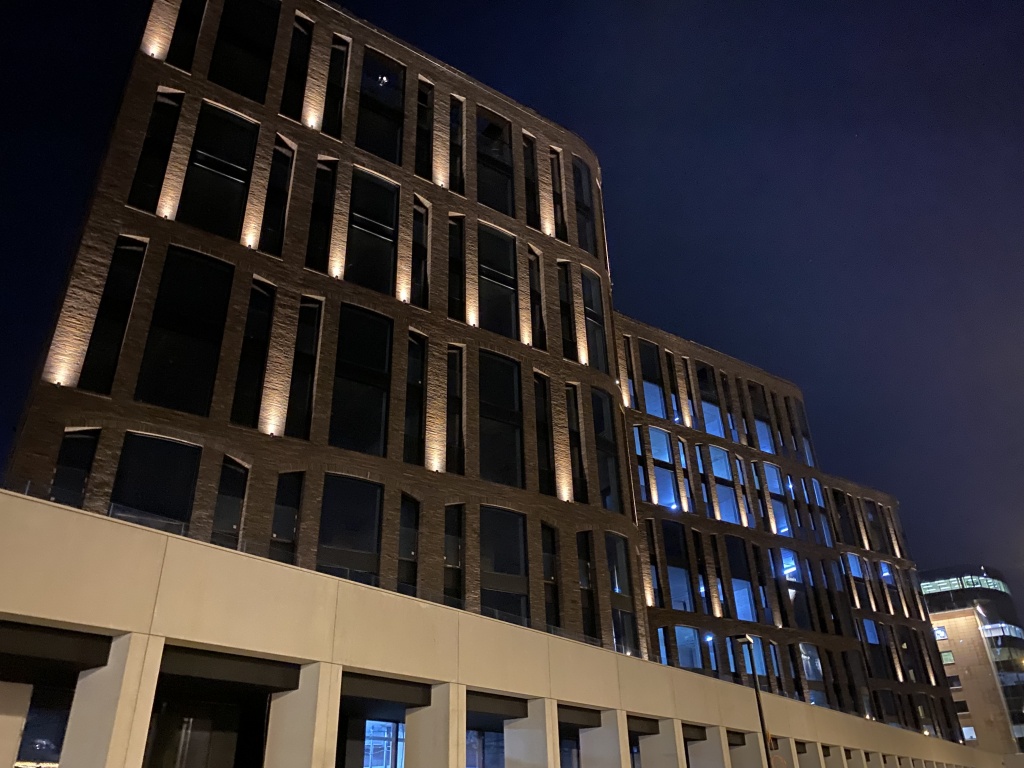

Пусконаладка фасадного освещение комплекса

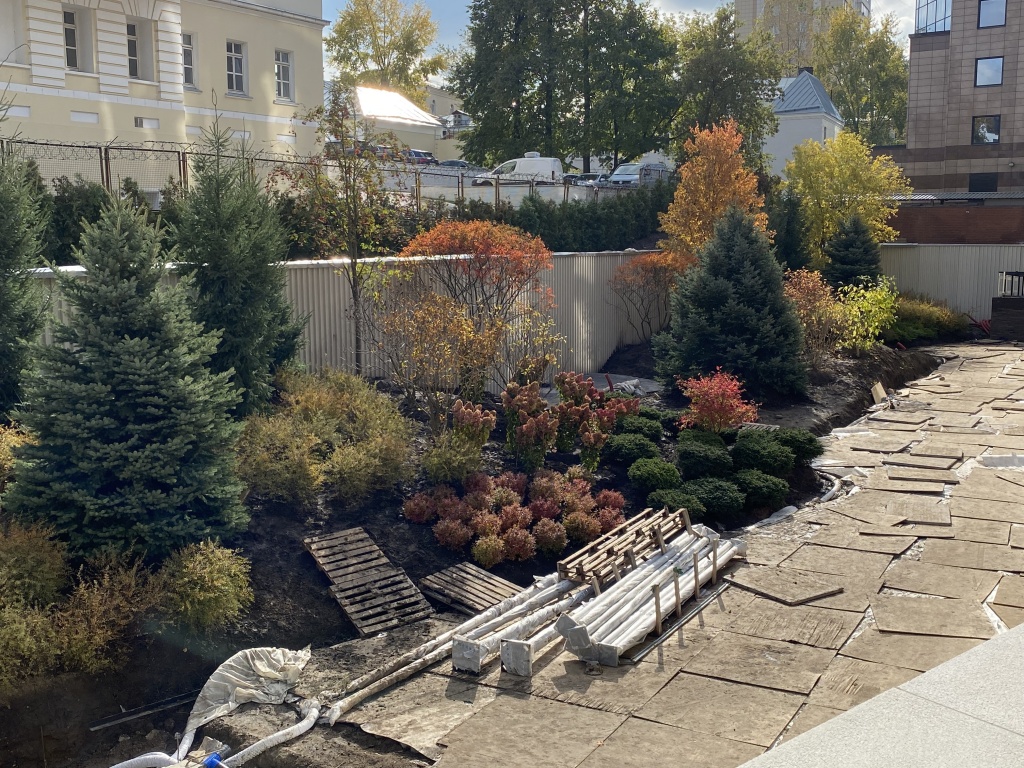

Работы по высадке насождений двора (2)
Работы по высадке насождений двора
