Информация о ходе строительства жилого комплекса Savvin River Residence. Ноябрь 2020.
1 этап строительства (Г-образный корпус, Башни № 1, 2, 3):

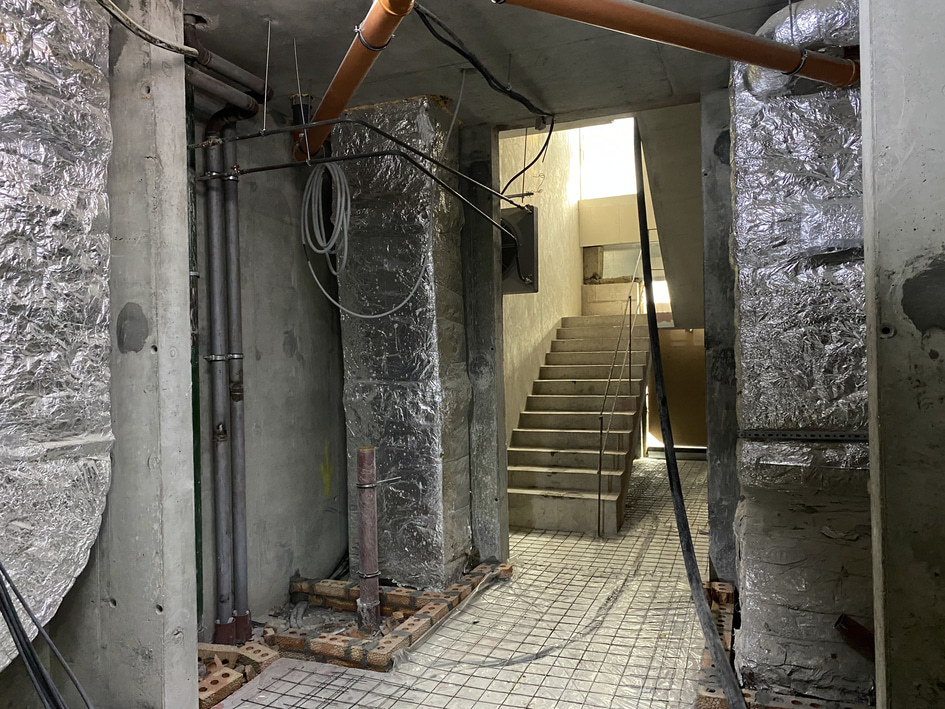

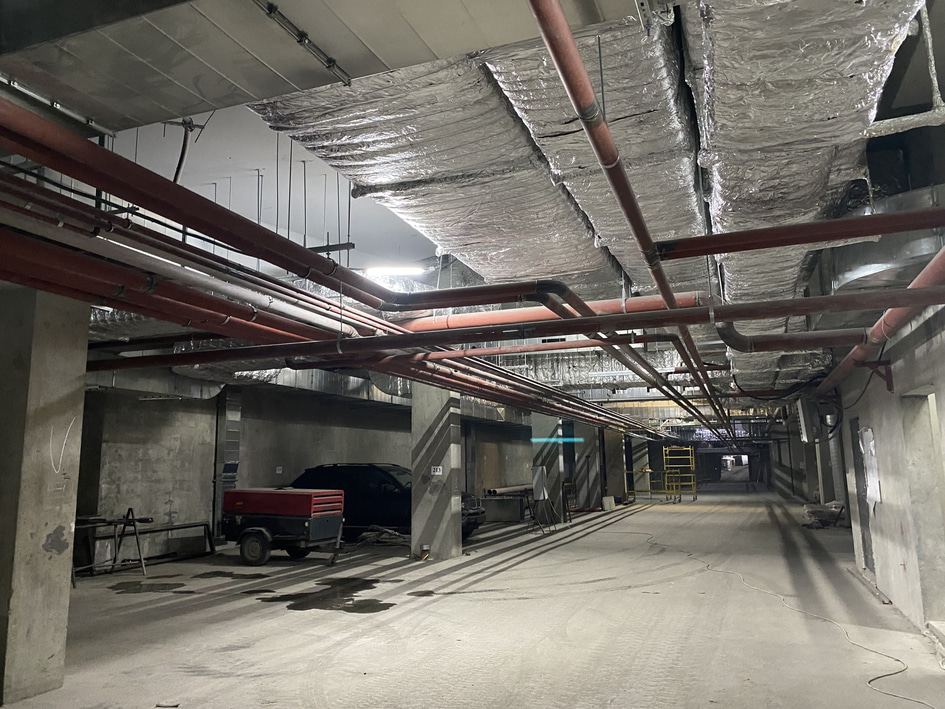

- Паркинг – устройство внутренних кирпичных стен и перегородок, штукатурные работы, монтаж системы автоматического пожаротушения, монтаж трасс энергоснабжения, монтаж трасс отопления.
- Монтаж светопрозрачных конструкций (Башня 3, Г-образный корпус ). Демонтаж лесов на Башне №2.
- Монтаж канализации, вентиляции, водопровода. (Башни 1, 2, 3, паркинг Г-образный корпус).

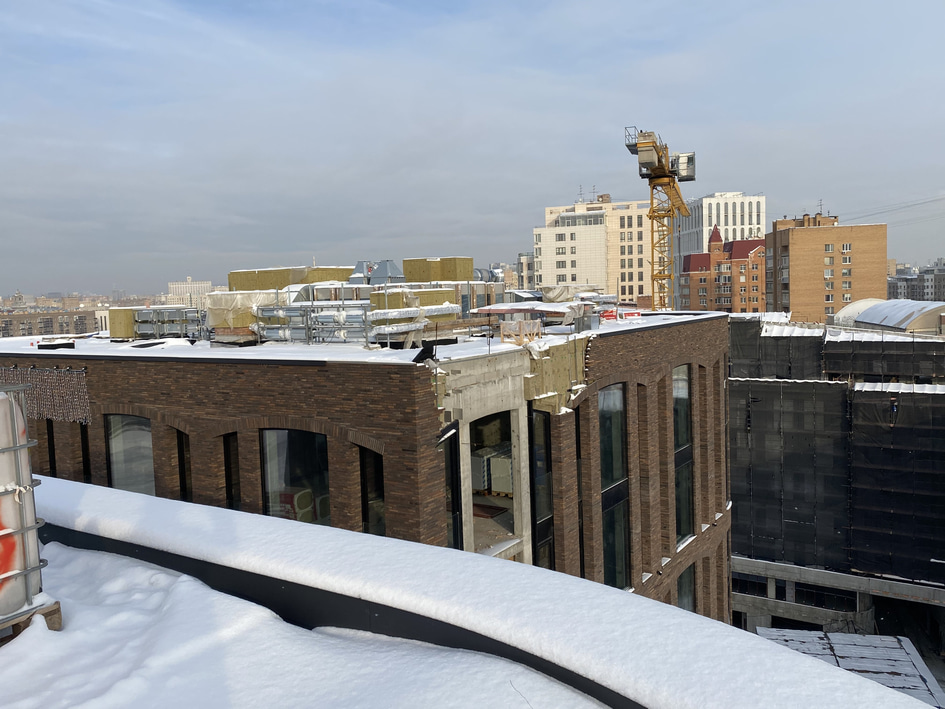

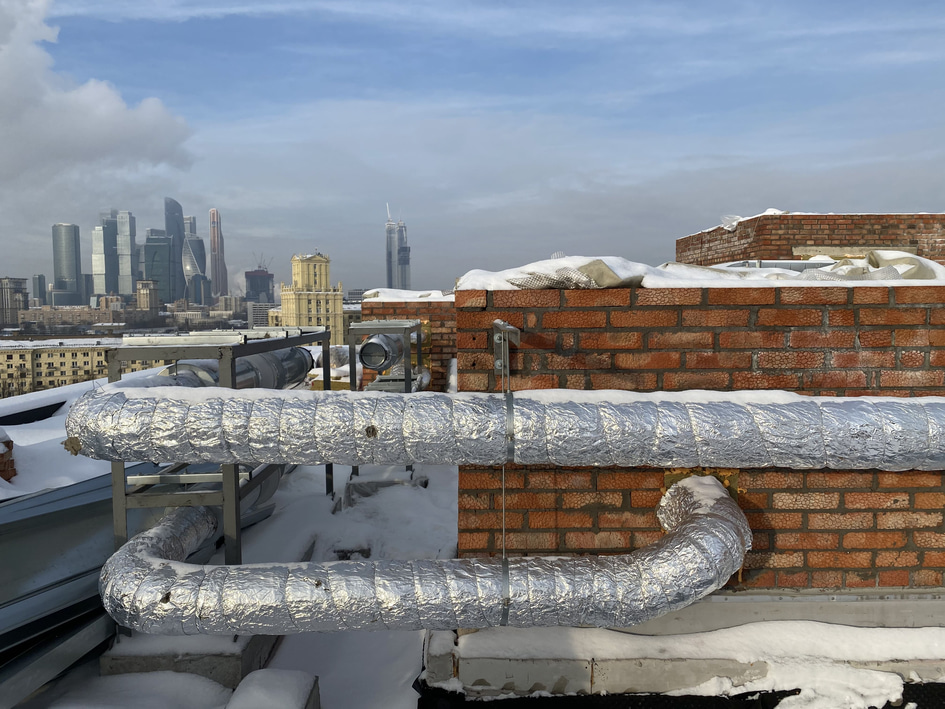

- Монтаж инженерного оборудования на кровли Башни 1.
- Монтаж лифтов в Башнях 1,2,3.
2 этап строительства (Административное здание):

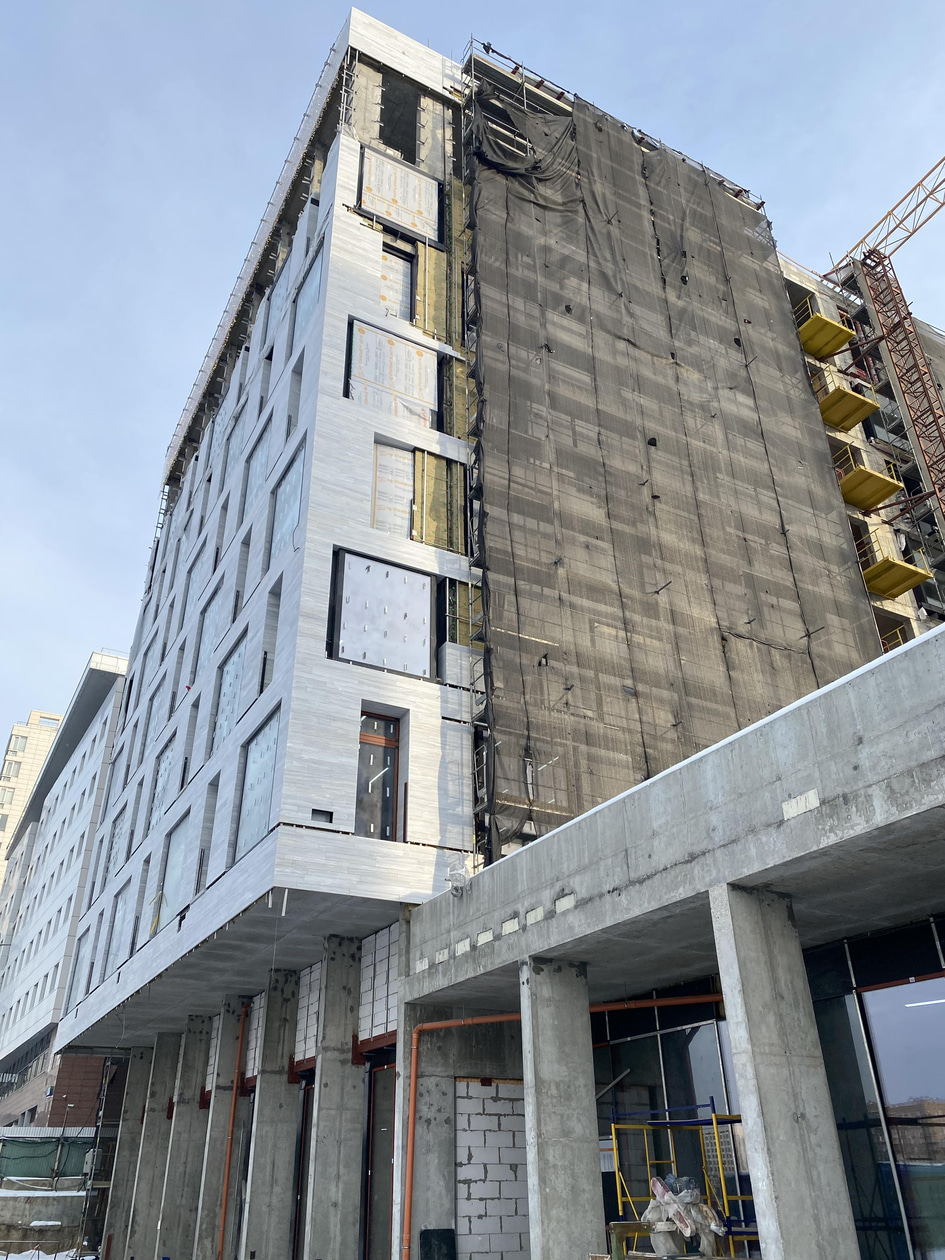

- Монтаж светопрозрачных конструкций фасада.
3 этап строительства (Г-образный корпус):
- Устройство ж/б конструкций наземной части в осях 3-9. Монтаж светопрозрачных конструкций в осях 3-15.
